紋理涂層施工組織計劃
1.適用范圍
該工藝適用于水泥砂漿,混合砂漿,石膏板,混凝土板,舊涂料等基層的紋理涂層。
2.施工準備
(1)材料準備
A)底漆:水滲透底漆,用于耐堿,密封,并且對介質涂層具有良好的粘附性。
B)中間涂層(顆粒狀紋理砂):顆粒狀紋理砂,形成紋理顆粒排列。
C)面漆:覆蓋水性面漆,保護中間涂層,防水,防風雨,抗紫外線和防刮。
(2)工具和用品準備
A)刷牙工具:刷子,行,桶,平衡,刻度。
B)輥涂工具:羊毛輥簡單,海綿輥簡單。
C)噴涂設備:空壓機,手持式噴槍,噴霧桶,各種規格噴嘴,高壓軟管。
D)扁平工具:小木板,硅膠玻璃楣板。
3.技術準備
A)檢查并接受基本檢查,檢查混凝土和抹灰表面等基層是否經過質量檢查。
B)基層應光滑,干凈,無浮砂,無炮轟,
C)混凝土和抹灰表層的含水量應低于10%,pH值應小于10.通常新施用的基層應在夏季干燥14天,在冬季干燥28天。通風。
D)建議在外墻上使用水泥混凝土和其他高強度膩子。同時,刮擦不應太厚,應涂上底漆和面漆。
E)根據設計要求,檢查修補材料膩子,底漆和面漆的品種,規格,顏色和涂層工程。
F)在大面積施工樣品之前,操作人員應根據預定的施工工藝要求制作“樣品”或“樣板房”。經設計施工單位批準后,作為驗收依據。
G)應對現場門窗,燈具,電源插座和地板進行屏蔽,以避免在施工期間受到油漆污染。
H)人事組織施工隊應有施工負責人,主要操作人員必須接受過程施工技術的培訓。只能聘用合格人員,輔助工人應有專人指導。

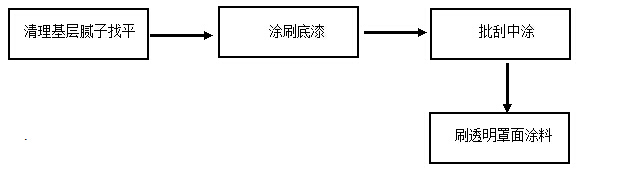

(1)過程程序
(2)技術參數
序號 | 名稱 | 涂刷次數 | 理論用量(平方米/公斤) |
1 | 底漆 | 一遍 | 5-8平方米/公斤 |
2 | 顆粒中涂 | 兩遍 | 1平方米/2.5公斤 |
3 | 透明罩光面漆 | 兩遍 | 5-6平方米/公斤 |
首先,施工單位將檢查并接受水泥砂漿的底層,檢查是否有空鼓,裂縫平整度,表面強度,滴水線的陰陽角,并通過隱藏的工程驗收表后底層合格
二,批量抓取方法
1)批量刮削前,墻壁底部均勻潤濕,墻面光滑。白水泥和膠水直接刮在墻面上。過程為2,表面要求光滑,沒有刀痕,以確保表面層沒有凹凸陰影。
2)墻面相對平坦。在感覺不好的地方使用2米標尺靠墻。留下痕跡,用黑色水泥填充,然后批準白水泥。
3)墻面不平整,高處應平整,低處應填充,再用黑水泥刮去,最后批準白水泥。
4)墻面為膠合板表面,板的拼接縫需要用膠帶粘貼,然后涂上白水泥。
5)墻的原始底層是膩子。鏟去白水泥,用黑色水泥刮去。最后,刮去白水泥。
6)表面光滑,粗糙的鐵板表面用普通黑水泥刮擦,用鐵板除去砂子,首先批準白水泥。
B,刷防潮底漆
1.當墻上的白水泥干燥時,刷上防潮底漆。
二,技術要求:
1.墻上的雜物,如鐵絲,木板,鋼頭,浮砂等,必須首先拆除,然后用白水泥拉出腳手架鋼絲或鋼筋,然后再裝白水泥貨架清理完畢后,最后批準了白水泥。
2,批量用珠子刮角,使垂直線垂直,水平線水平,陰角整齊,被刮墻留下的鐵板痕跡應平滑,墻面為沒有用手觸摸。確切地說,中午在陽光直射下沒有波紋。
3.批準的墻必須連續三天澆水,每天至少澆水2次,并在高溫天氣澆水4次。通常,表面不得失水。
C,批量刮,噴涂紋理涂層
一,施工方法
1.在噴涂紋理涂層之前,施工人員和班長首先檢查底層,然后在通過測試前通過夏季隱藏的工程驗收表。
2,批量刮削工藝:批量刮涂,將粒狀質地的砂料攪拌均勻,然后用一批刀進行分批。請注意,批刀的方向應始終在一個方向上保持一致,并且批刀應盡可能平整。應使用具有手腕強度的刀子將刀子弄平,以使顆粒盡可能均勻。
3.噴涂過程:裝上噴槍后,右手拿槍,槍支持槍。不要面對墻壁,慢慢打開閥門調節壓力,直到它適合,然后快速移動到墻壁,槍口應垂直噴灑到噴涂表面。噴霧完成后,應迅速關閉。噴槍距離大約40厘米。
4,光滑型可以一次直接噴涂,但必須保證熔合,不能通過底部,對于粗糙型浮點比較大,必須在兩個過程中進行,一個打開小點壓力,大浮點均勻噴到墻上,第二是打開空氣壓力然后噴到外層,使表面溶解并能反射大點。
5,墻面空間一般不超過1.2m,當劃分不太寬時,可噴單槍,當溫度高時,應同時噴兩槍,寬度大于1.2 m,至少兩支噴槍應平行噴涂,溫度高噴灑一次并噴在表面上。
6,噴涂負角有兩種方法,一種是先噴一個面,稍微干一下后,用擋板擋住這邊再噴另一邊:二,兩把槍從角落中間噴到兩側,所以負角不會積累浮沙。
D.防水面漆
在使用防水面漆之前,應使用砂紙(目的是使墻面光滑,不會懸浮浮灰)。在軋制面漆時,應反復進行垂直和平面交叉軋制,以避免光澤不均勻,并應防止在進料時滴在墻壁上。另一方面,防A方特殊要求,在面漆干燥后,要求具有完全光澤,并且石材涂料具有防水和防污性。
5,注意事項
1)使用涂料前檢查標簽,仔細混合。使用后,蓋子應緊緊關閉。
2)涂料的儲存和施工應符合產品規范中規定的溫度條件。它通常應該在家中高于5°C。如果發現已經過了儲存期,必須先由檢驗部門確認才能使用。
3)應在環境條件和相對溫度低于75%的條件下使用。
4)涂料的顏色應由制造商完成,以確保一批涂料產品的顏色一致。
5)施工期間,避免在雨,雪,霧,霜凍天和刮風沙天中施工。
6)涂層干燥后,在交付前不應長時間浸入水中,以免發生質量事故。
7)應清潔刷牙工具并及時保管。
6.安全措施
1)施工前,應檢查框架是否牢固固定,施工前是否安全可靠。
2)禁止穿拖鞋,硬底鞋和高跟鞋在貨架上工作。架子上不再有人聚集在一起。
3)使用梯子時,應在兩個梯子之間設置拉繩,梯子腳應用橡膠或砂布包裹,以防止滑倒。
4)必須根據電氣安全規定安裝和接線建筑和照明設備。嚴禁連接和接線。
5)配備必要的防護眼鏡和防護面具
6)對員工進行安全教育。
